连日来,印江沙子坡风电场项目建设通过加强调度,倒排工期,抢抓有利天气,整个项目有序推进中。

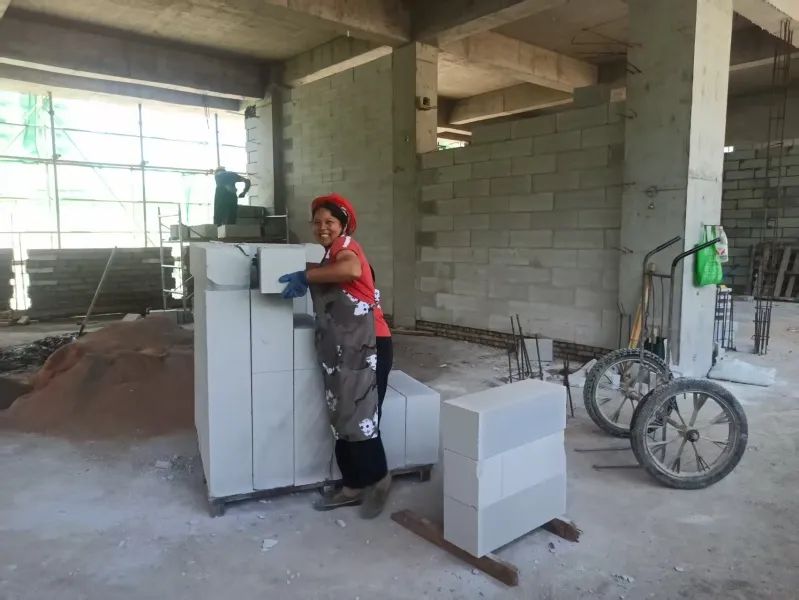

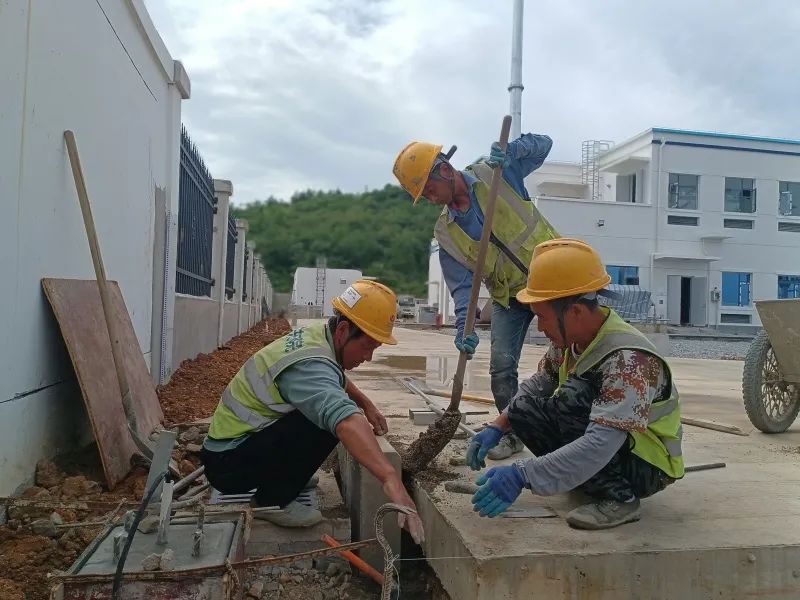

近日,记者在印江自治县杉树镇黄土村海拔1100米的升压站施工现场看到,配电楼和生活楼建设区域,数十名工人正各司其职,灌浆、砌墙、电焊、硬化场地,每一项工作都在快速、有序地进行中。

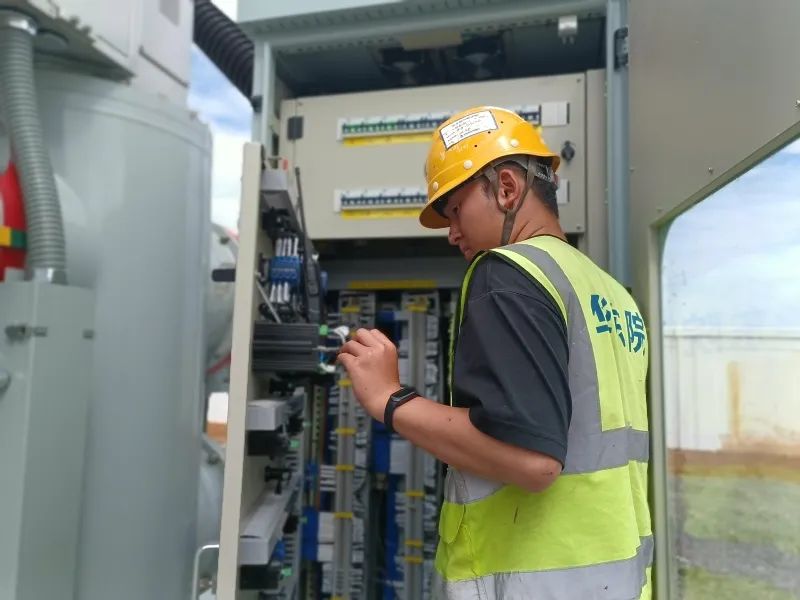

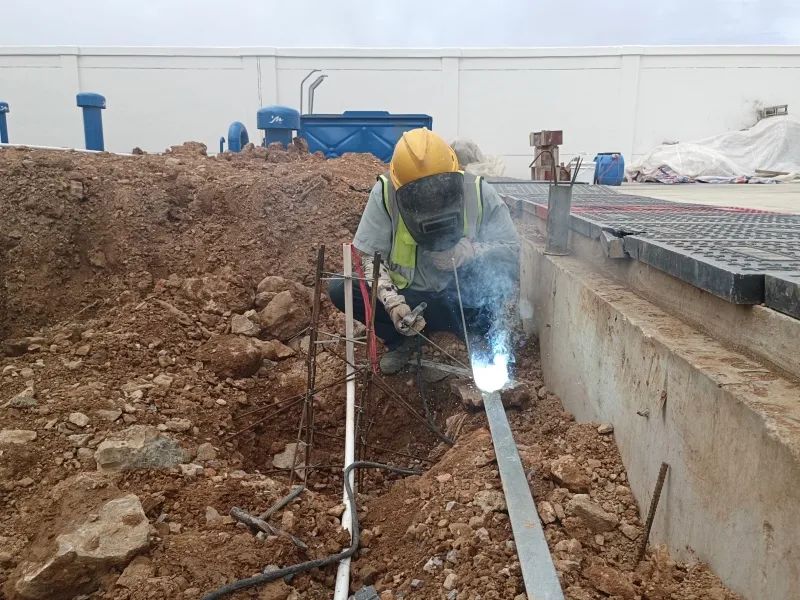

在继电保护室内,记者看到,通讯柜、UPS电源盘柜、直流电源盘柜等相关设备已经安装完毕,工人们正忙着安装电缆标识牌,以确保每一个细节都符合规范要求。

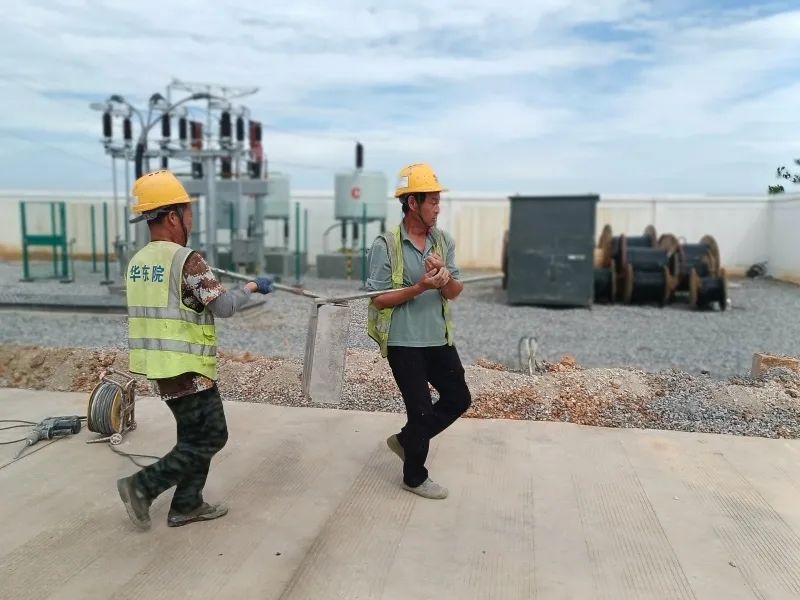

升压站作为风电场的中心枢纽,其建设进度直接关系到整个项目的推进速度。目前,整个升压站的工作也已接近尾声。

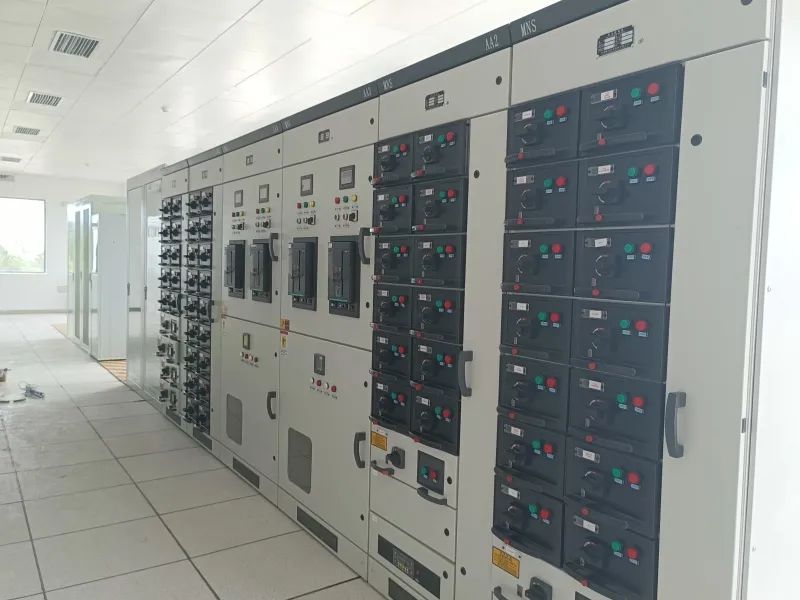

“目前升压站电气设备已安装完成 80%,其中 35kV 配电室、继保室、SVG 设备、GIS 设备已全部安装完成。”沙子坡风电场征地及电气二次系统项目负责人蒋斌斌介绍。
据了解,沙子坡风电场项目位于沙子坡镇、板溪镇、杉树镇、中兴街道境内,总投资4.9789亿元,拟安装16台单机容量6.25兆瓦的风力发电机组,装机总容量100兆瓦,以110千伏架空输出线路接入德江共和变电站,输出线路总长15千米,建设工期420天。建成后,每年上网电量1.7亿千瓦时,售出电价约5800万元,实现税收600万元以上,每年可节约标准煤5万吨。
“印江自治县沙子坡风电场总装机容量100兆瓦,共计16台风机,现已完成5台风机吊装,集电线路架空部分已全线贯通,集电线路地埋部分已完成80%,升压站土建工作完成90%,电气安装完成80%,本风电场计划今年全容量并网。”沙子坡风电场项目副经理陶小龙说。(印江融媒体记者 张玉莲 任光勇)
印江二小迁建项目稳步推进
连日来,印江二小迁建项目全体员工,战高温、斗酷暑,各项施工项目正稳步推进中。

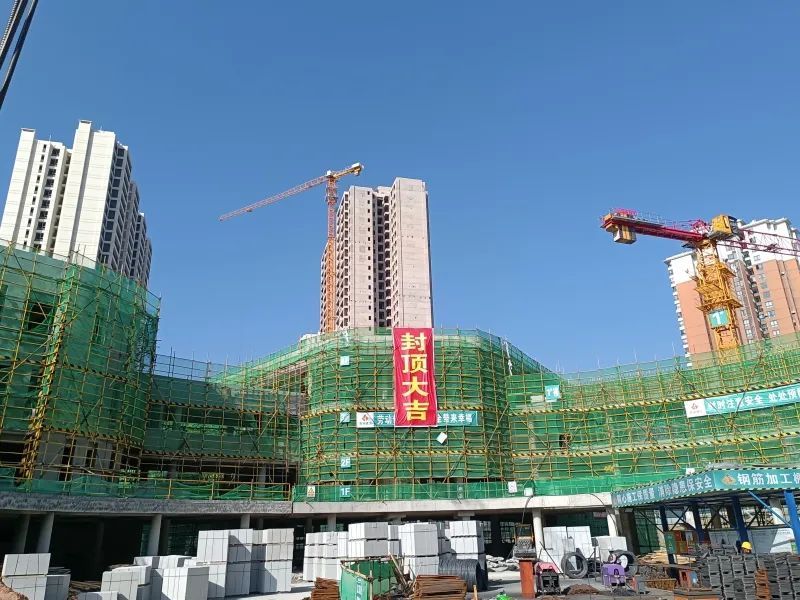

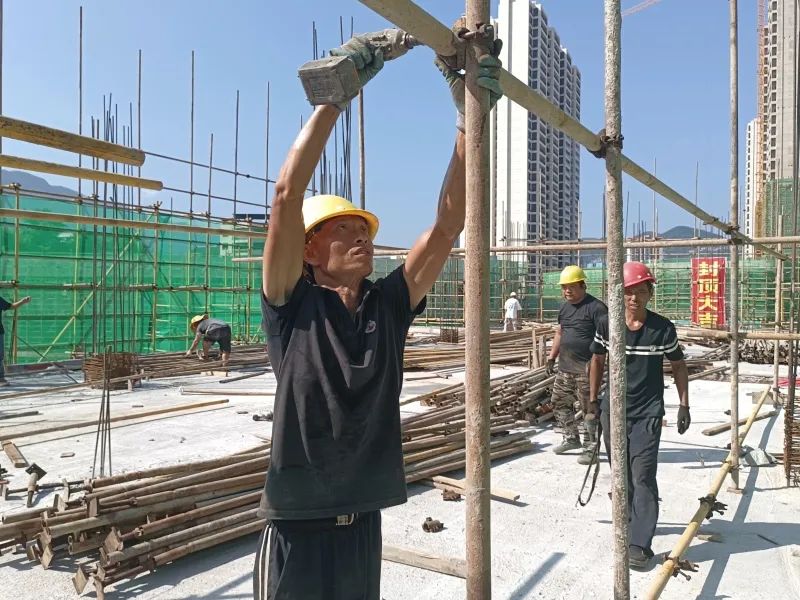

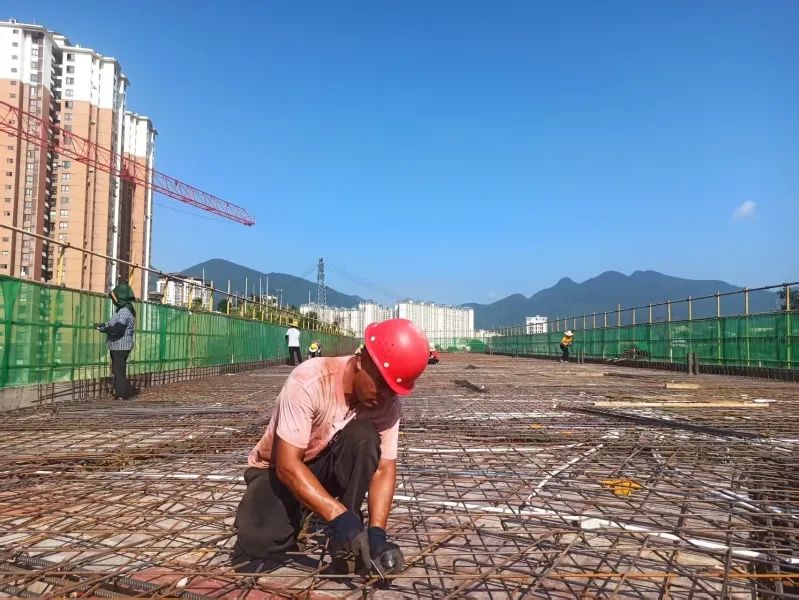

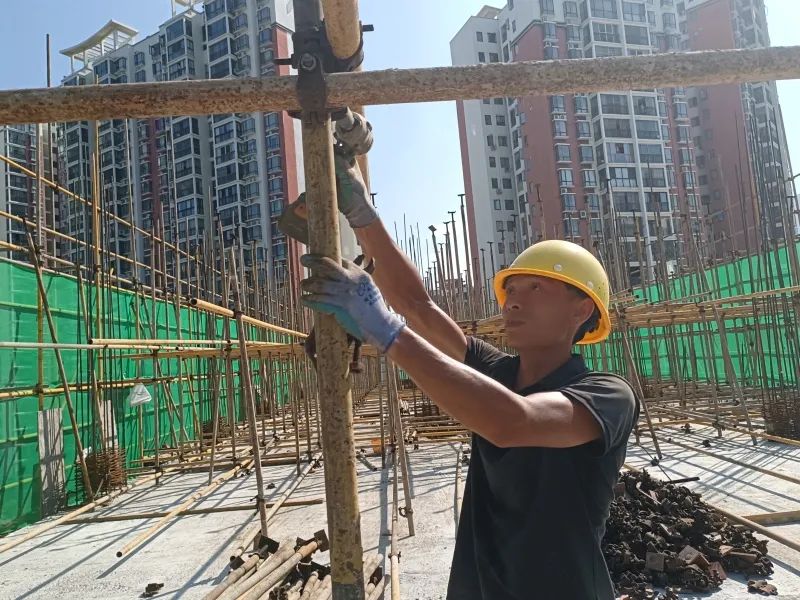

近日,记者在位于城区黔江新城小区与临山居小区之间的施工现场看到,机器轰鸣,吊机、运输车来回奔忙,数百名工人正在完成扎钢筋、绑钢筋、关模、砌墙等工序,目前1号教学楼已封顶,其他两栋教学楼正在紧锣密鼓地施工中。

“印江二小迁建项目,目前主体工程已接近尾声,预计在八月底全面完工,九月进入装修装饰工程阶段。这段时间来,我们组织人力、物力、经营设备,加班加点进行施工,力争在明年五月交付使用。”印江第二小学迁建项目生产经理吴洪兵介绍。

据介绍,印江二小迁建项目是印江加大优质教育资源扩容力度、加快教育民生工程建设步伐的生动实践。学校占地24200平方米,总建筑面积约28400㎡,总投资10129.94万元,按36个班1600余人的规模规划建设教学楼、运动场、足球场及其他配套附属设施。该校所在地周边人口集中,破解原有印江二小办学条件受限、发展空间不足问题。二小建成后,将全面改善办学条件,满足黔江新城、城北片区等居民子女就近入学,化解该片区义务教育大班额现象。(印江融媒体记者 张玉莲 实习生 谯鑫)
